“放线区段无障碍物,准备牵引!”5月9日上午,在永泰县嵩口镇,随着施工现场指挥员一声令下,福建北电南送特高压交流输变电工程线路工程(永泰段)L242张力场第一相导线顺利出线,标志着该工程福州段线路正式进入架线施工阶段。

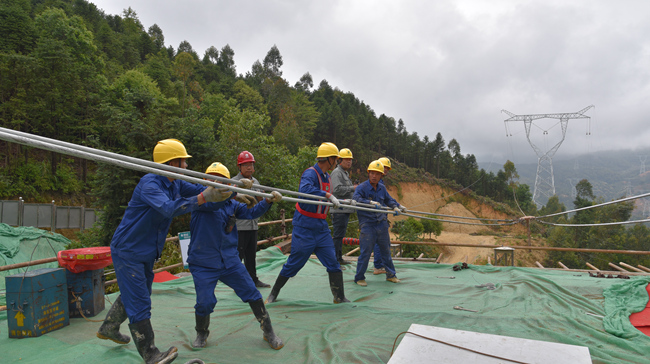

首段架线施工试点。谢仁摄
在此之前,该放线段已经完成了牵引绳及导引绳的展放,牵张两场投入1台250kN牵引机、2台二线张力机,利用已贯通的牵引绳,采用“一牵4”方式按左中右相顺序依次展放,单相导线先展放1#-4#子导线,后展放5#-8#子导线,有效保证了施工效率。
据悉,该工程是国家重点项目,在永泰县境内线路路径长度约73.06公里,塔基共计129基,涉及长庆、洑口、东洋、盖洋、嵩口、霞拔等6个乡镇,项目投运后将满足福建南部用电负荷发展的需求。
自该项目开工建设以来,国网永泰县供电公司会同湖南省送变电工程有限公司制定了党建联创行动计划,设立党员示范岗,依托党建载体,深入推进“旗帜领航·新时代红色堡垒”工程,充分发挥党组织战斗堡垒作用和党员先锋模范作用,加强同地方政府、村镇党组织对接协作,高效率、高质量完成征地青赔、采伐证办理、房屋征迁等前期工作。
截至目前,永泰段基础开挖完成100%,塔材转运完成100%,铁塔组立完成95%,在全线施工进度中位居前列,用行动展现该公司属地工作推进的“新速度”。

首段架线施工现场。谢仁摄
为保证架线施工安全有序推进,该公司示范区党员曾多次带头抓质量、强管理、破难题。通过多次组织施工单位进行现场复勘,并对施工方案及工艺进行研讨和改进、认真组织施工人员开展安全质量目标、安全质量标准及控制措施的技术交底和培训等方式,从人、机、物、料、环等方面有序组织,精准发力,综合考量,确保架线施工前各个环节都处于安全可控的状态。
该工程施工项目部全体参建人员一致表示,将继续发扬“特别能吃苦,特别能战斗,特别能奉献,特别负责任”的湘电铁军精神,高标准、严要求,狠抓安全施工。在建设管理过程中,不断强化发展意识、管理意识、精品意识,赶超先进、争创一流,为中国电力事业再铸丰碑。
下一步,该公司将继续坚持以高质量党建引领高质量发展,推进“旗帜领航·新时代红色堡垒”党建工程,围绕特高压属地工作深耕“党建+特高压”工程,激活党建价值创造,加大对现场安全管控力度,加强多方联系,发挥各方作用,全面提升工程管理水平,合力推动工程建设有序高效开展,坚决筑牢福厦特高压建设的“红色堡垒”。(林梦露)
